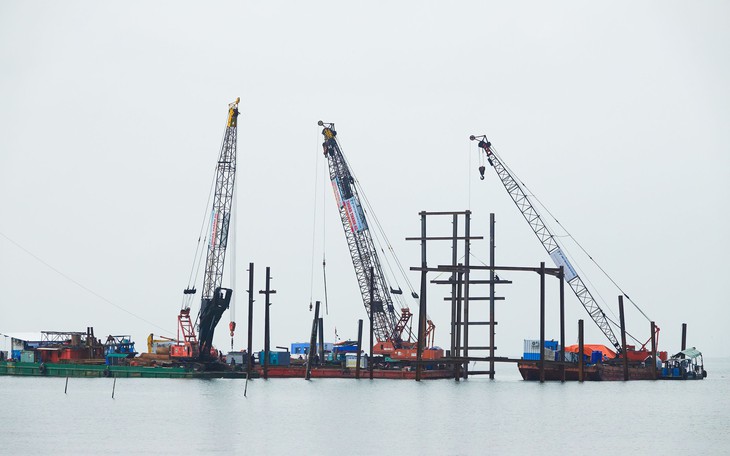

Ông Lê Thanh Hải - Phó giám đốc Sở Công Thương tỉnh An Giang - thông tin tỉnh thống nhất chọn phương án khắc phục trả lại hiện trạng ban đầu cáp ngầm 110kV Hà Tiên - Phú Quốc - Ảnh: CHÍ CÔNG
Ngày 15-10, ông Lê Thanh Hải - Phó giám đốc Sở Công Thương tỉnh An Giang - thông tin vụ đứt cáp ngầm 110kV Hà Tiên - Phú Quốc xảy ra vào ngày 29-11-2025 là sự cố khá nghiêm trọng, ảnh hưởng trực tiếp đến cung cấp điện phục vụ sinh hoạt của người dân và quá trình sản xuất kinh doanh ở đặc khu Phú Quốc.
Ngay sau sự cố, lãnh đạo UBND tỉnh đã khẩn trương chỉ đạo sở ngành liên quan và ngành điện triển khai giải pháp, khắc phục tạm thời đường dây này.
Đến khoảng 22h tối 5-12-2025 đã cung cấp điện tạm thời lại cho Phú Quốc.
Về phương án xử lý lâu dài, UBND tỉnh thống nhất chủ trương và yêu cầu Tổng công ty Điện lực miền Nam nghiên cứu triển khai phương án sửa chữa hoàn trả lại toàn bộ cáp ngầm 110kV Hà Tiên - Phú Quốc theo thiết kế ban đầu, bảo đảm an toàn kỹ thuật, ổn định lâu dài, phù hợp với quy hoạch cảnh quan khu vực.
"Chúng tôi đã tham mưu cho UBND tỉnh có văn bản gửi Bộ Công Thương để hỏi về chuyên môn khắc phục cáp ngầm 110kV Hà Tiên - Phú Quốc. Bộ cũng đã có văn bản trả lời.
Tỉnh thống nhất chọn phương án khắc phục lại hiện trạng ban đầu của cáp ngầm bị đứt trên. Do đường dây cáp ngầm đặt hàng từ nước ngoài nên cũng cần có thời gian khắc phục", ông Hải nhấn mạnh.

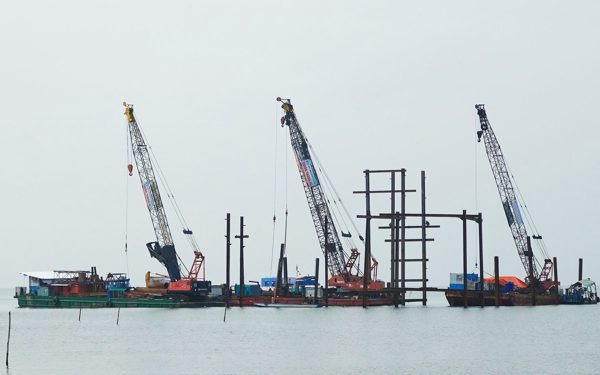

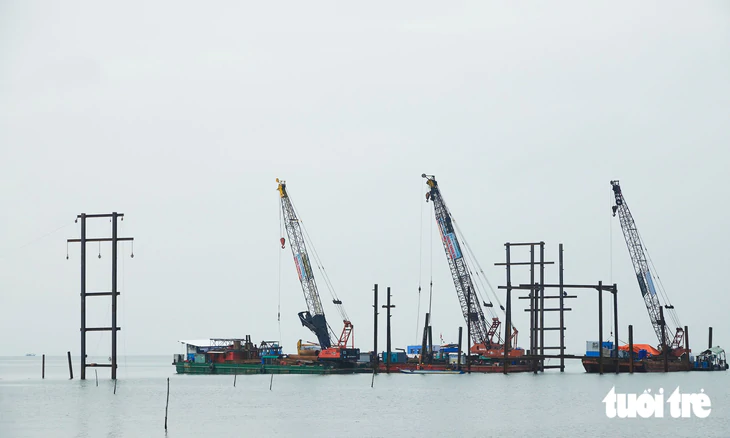

Vị trí xảy ra vụ đứt cáp ngầm 110kV Hà Tiên - Phú Quốc. Đơn vị liên quan đã khắc phục xong sự cố trên và cấp điện tạm thời cho Phú Quốc - Ảnh: CHÍ CÔNG
Theo ông Hải, công tác bảo đảm cấp điện phục vụ APEC 2027, tỉnh tập trung chỉ đạo hỗ trợ cho ngành điện đẩy nhanh tiến độ các công trình lưới điện trọng điểm ở Phú Quốc.
Đến nay Phú Quốc cũng đã có 3 dự án quan trọng, gồm: Trạm biến áp 220kV Phú Quốc, đường dây đấu nối 110kV Phú Quốc - Nam Phú Quốc và đường dây 110kV Phú Quốc - Bắc Phú Quốc.
Các dự án trên đã đóng điện và nghiệm thu hoàn thành trong tháng 8-2026, đảm bảo kết nối mạch vòng, an toàn về việc cung cấp điện.
Hiện nay đảo Phú Quốc có 2 đường dây từ đất liền ra đảo để cung cấp điện. Đó là cáp ngầm 110kV Hà Tiên - Phú Quốc và đường dây trên không 220kV Kiên Bình - Phú Quốc đảm bảo nguồn điện trên đảo phục vụ sự kiện APEC 2027.
Tổng công ty Điện lực miền Nam cũng đã bố trí thêm nguồn vốn trên 368 tỉ đồng triển khai dự án cấp điện trực tiếp phục vụ sự kiện APEC 2027. Đó là hạng ngầm phát triển lưới điện trung hạ thế của đường ĐT.975 từ Cảng hàng không quốc tế Phú Quốc về Trung tâm hội nghị APEC 2027; dự kiến hoàn thành tháng 4-2027.
Công an tập trung điều tra vụ đứt cáp ngầm 110kV Hà Tiên - Phú Quốc
Đại tá Nguyễn Hải Dương - Trưởng Phòng Tham mưu Công an tỉnh An Giang - cho hay Công an tỉnh An Giang đang tập trung điều tra liên quan đến vụ đứt cáp ngầm 110kV Hà Tiên - Phú Quốc. Tuy nhiên đảm bảo công tác giám định, đơn vị đang chờ cơ quan chuyên môn trả lời.
Sau đó lực lượng chức năng mới có đủ căn cứ kết luận vụ việc và sẽ kiến nghị xử lý đúng theo quy định.
Trước đó Tuổi Trẻ đưa tin, trong quá trình thi công dự án đường trục chính ven biển vào trung tâm TP Hà Tiên (nay phường Hà Tiên, An Giang), đơn vị thi công đã đóng cọc sàn đạo làm đứt cáp ngầm 110kV Hà Tiên - Phú Quốc.
Sau khi xảy ra sự cố, nhà thầu hiện đã đưa trước hơn 2 tỉ đồng để khắc phục sự cố trên.
Công an tỉnh An Giang đã vào cuộc làm rõ sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc xảy ra ngày 29-11, gây ảnh hưởng gần 30.000 khách hàng ở Phú Quốc. Sau khi có kết luận cụ thể, An Giang sẽ truy trách nhiệm cụ thể cá nhân, tổ chức liên quan.
