Loạt dự án điện LNG nguy cơ trễ hẹn, Bộ Công Thương tính phương án thay thế

Loạt dự án điện LNG nguy cơ trễ hẹn, Bộ Công Thương tính phương án thay thế
Nguồn ảnh: Dân Trí

(Dân trí) - Một số dự án điện khí LNG tại miền Bắc có nguy cơ chậm tiến độ, không kịp vận hành trước năm 2030. Bộ Công Thương đề nghị lấy ý kiến phương án thay thế bằng nhiệt điện than, nhiệt điện khí.

Bộ Công Thương vừa có văn bản hỏa tốc gửi các bộ, ngành, địa phương và doanh nghiệp liên quan, đề nghị tham gia ý kiến về đề án điều chỉnh Quy hoạch điện 8 (bước 1).

Theo Bộ Công Thương, việc điều chỉnh quy hoạch là một trong những giải pháp quan trọng nhằm bảo đảm cung ứng điện giai đoạn 2027-2030 và các năm tiếp theo.

Theo kết quả rà soát và báo cáo của Viện Năng lượng tại đề án điều chỉnh tổng thể Quy hoạch điện 8, cần điều chỉnh cơ cấu một số nguồn điện LNG tại miền Bắc có nguy cơ chậm tiến độ, không kịp đưa vào vận hành trước năm 2030, bằng các nguồn điện nền như nhiệt điện than và nhiệt điện khí có tiềm năng, khả năng triển khai nhanh hơn.

Bộ Công Thương cho biết các dự án nhiệt điện than cần thời gian chuẩn bị đầu tư và thực hiện dài. Riêng thời gian thi công kể từ khi có nhà thầu EPC tối thiểu là 36 tháng. Vì vậy, việc sớm điều chỉnh quy hoạch sẽ tạo cơ sở để các dự án triển khai những bước tiếp theo, bảo đảm tiến độ phát điện trong giai đoạn 2029-2030.

Vì vậy, Bộ Công Thương đề nghị UBND các tỉnh, thành phố tham gia ý kiến về đề án điều chỉnh Quy hoạch điện 8 (bước 1), trong đó có phương án thay thế các nhà máy nhiệt điện khí chậm tiến độ giai đoạn 2025-2030 đã được phê duyệt tại Quyết định 768 ngày 15/4/2025 của Thủ tướng bằng các dự án nhiệt điện than, nhằm bảo đảm cung ứng điện trong những năm tiếp theo.

Loạt dự án điện LNG nguy cơ trễ hẹn, Bộ Công Thương tính phương án thay thế - 1

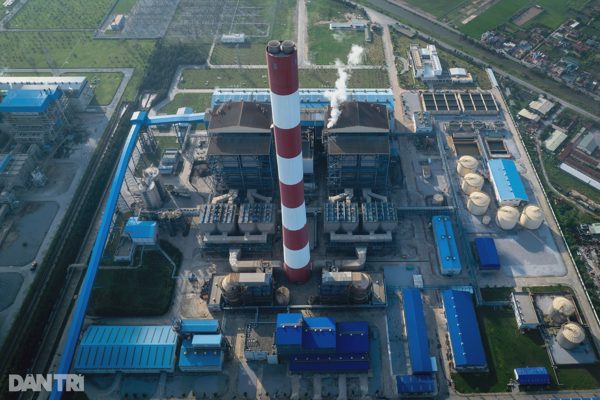

Nhà máy Nhiệt điện Thái Bình 2 (Ảnh: Mạnh Quân).

Các dự án nhiệt điện khí LNG được thay thế sẽ được xem xét chuyển sang vận hành trong giai đoạn 2031-2035. Các địa phương cũng được đề nghị cam kết về khả năng đáp ứng tiến độ vận hành của các dự án điều chỉnh quy hoạch và chịu trách nhiệm toàn diện nếu để xảy ra chậm tiến độ, ảnh hưởng đến cung ứng điện.

Đối với các bộ, ngành, Bộ Công Thương đề nghị tham gia ý kiến theo chức năng, nhiệm vụ và phạm vi quản lý. Trong đó, Ngân hàng Nhà nước được đề nghị làm rõ khả năng huy động vốn đầu tư cho các nguồn điện dự kiến điều chỉnh, bổ sung quy hoạch.

Bộ Nông nghiệp và Môi trường, Bộ Ngoại giao được đề nghị cho ý kiến về việc phát triển mới các dự án nhiệt điện than trên cơ sở chủ trương tại Kết luận số 18-KL/TWngày 2/4/2026 Hội nghị lần thứ hai Ban Chấp hành Trung ương Đảng khóa XIV và các chiến lược, quy hoạch, kế hoạch, đề án có liên quan.

Các tập đoàn, tổng công ty cũng được đề nghị tham gia ý kiến theo chức năng, nhiệm vụ và phạm vi quản lý. Trong đó, Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) và Tổng công ty Đông Bắc cần cho ý kiến về khả năng cung ứng than trong nước phục vụ các nhà máy nhiệt điện than dự kiến bổ sung, nếu có.

Đối với các nguồn điện khác như điện gió, điện mặt trời, điện sinh khối, Bộ Công Thương cho biết sẽ tiếp tục phối hợp với các địa phương rà soát tiến độ triển khai theo từng năm, tính toán điều chỉnh cơ cấu và danh mục dự án nếu cần thiết.

Việc điều chỉnh tổng thể Quy hoạch điện 8 dự kiến hoàn thành trong tháng 12. Các cơ quan, đơn vị được đề nghị gửi ý kiến về Bộ Công Thương trước ngày 15/10.

Để bù đắp nguy cơ thiếu hụt nguồn điện nền, cơ quan quản lý đề xuất thay thế các nhà máy khí chậm tiến độ bằng nhiệt điện than và nhiệt điện khí có khả năng triển khai nhanh hơn. Do thời gian thi công nhiệt điện than cần tối thiểu 36 tháng kể từ khi có nhà thầu EPC, việc điều chỉnh sớm là cơ sở then chốt để bảo đảm tiến độ phát điện trong giai đoạn 2029-2030. Các dự án LNG trễ hẹn sẽ được xem xét chuyển sang vận hành trong giai đoạn 2031-2035, đồng thời các địa phương phải chịu trách nhiệm toàn diện nếu để xảy ra chậm trễ. Phương án bổ sung nguồn điện than mới cũng đòi hỏi sự thẩm định chặt chẽ từ Ngân hàng Nhà nước về khả năng huy động vốn và các đơn vị TKV, Tổng công ty Đông Bắc về nguồn than nội địa. Bên cạnh đó, Bộ Nông nghiệp và Môi trường cùng Bộ Ngoại giao được yêu cầu cho ý kiến trên cơ sở Kết luận số 18-KL/TW ngày 2/4/2026 của Ban Chấp hành Trung ương Đảng khóa XIV. Dự kiến, toàn bộ đề án điều chỉnh tổng thể sẽ hoàn tất trong tháng 12 sau khi tiếp nhận phản hồi từ các đơn vị trước ngày 15/10.
