Chiều 20/10, Phó Tổng Thanh tra Chính phủ Lê Tiến Đạt ký thông báo Kết luận thanh tra chuyên đề công tác quản lý, khai thác khoáng sản làm vật liệu xây dựng tại Hà Nội, Bắc Ninh và Hưng Yên (liên quan đến cung cấp nguồn vật liệu cho dự án xây dựng đường Vành đai 4 - Vùng Thủ đô Hà Nội).
Theo kết luận thanh tra, nhu cầu vật liệu xây dựng (cát, đá, đất) của dự án Vành đai 4 - Vùng Thủ đô Hà Nội trên 25 triệu m3.
Đến nay, một số khó khăn, vướng mắc cụ thể về nguồn vật liệu xây dựng của chủ đầu tư, nhà thầu xây dựng đường cao tốc đã được các địa phương quan tâm, tạo điều kiện tháo gỡ.
Ông Lê Tiến Đạt, Phó Tổng Thanh tra Chính phủ (Ảnh: TTCP).
UBND tỉnh Bắc Ninh (nay là UBND thành phố Bắc Ninh) cấp giấy phép đặc thù khai thác mỏ đất Vườn Tùng để cung cấp cho dự án đường Vành đai 4.
Tại giấy phép khai thác khoáng sản, Bắc Ninh giao Sở Nông nghiệp và Môi trường thực hiện nhiệm vụ quản lý nhà nước đối với mỏ. Sau đó, mỏ Vườn Tùng phải dừng hoạt động do chất lượng vật liệu không đáp ứng yêu cầu về tiêu chuẩn kỹ thuật của dự án.
Kể từ khi được cấp phép đến nay, Sở Nông nghiệp và Môi trường Bắc Ninh chưa thực hiện kiểm tra với mỏ Vườn Tùng.
Sở này cũng chưa tham mưu biện pháp giải quyết đối với mỏ theo đúng chức năng quản lý nhà nước đã được UBND tỉnh Bắc Ninh giao.
Đến cuối tháng 7 năm nay, Sở Nông nghiệp và Môi trường Bắc Ninh mới phê duyệt tiền cấp quyền khai thác khoáng sản của mỏ Vườn Tùng (64,8 triệu đồng), theo kết luận thanh tra, chậm thời hạn theo quy định 132 ngày.
Ngoài ra, 3 mỏ khoáng sản vật liệu xây dựng được thanh tra việc chấp hành nội dung giấy phép khai thác (tại Bắc Ninh) đều mới được cấp giấy phép. Trong đó, mỏ đất Vua Bà cấp phép ngày 15/6, tại thời điểm thanh tra chưa khai thác.
Mỏ đất Trúc Tay cấp phép ngày 10/6, mới đi vào hoạt động từ ngày 20/6. Mỏ đất Vườn Tùng cấp phép ngày 13/2, đã dừng khai thác từ ngày 25/4.
Thanh tra Chính phủ kiến nghị Thủ tướng Chính phủ giao Bộ Công Thương chủ trì nghiên cứu cơ chế điều chuyển khối lượng vật liệu mà dự án được chỉ định theo cơ chế đặc thù không còn nhu cầu để cung cấp cho các dự án có nhu cầu.
UBND thành phố Hà Nội, UBND tỉnh Bắc Ninh (nay là thành phố Bắc Ninh), UBND tỉnh Hưng Yên thực hiện nghiêm, kịp thời chỉ đạo của lãnh đạo Chính phủ, bảo đảm nguồn cung vật liệu phục vụ thi công các dự án trọng điểm, quan trọng quốc gia; không để xảy ra hành vi lợi dụng, trục lợi chính sách.
Các địa phương trên tiếp tục rà soát, thanh tra, kiểm tra, làm rõ tính chất, mức độ, trách nhiệm cụ thể của từng cá nhân, tổ chức theo từng thời kỳ để xử lý nghiêm các sai phạm, vi phạm.
Trong phạm vi quản lý của mình, UBND thành phố Hà Nội và UBND thành phố Bắc Ninh được yêu cầu kịp thời xem xét, giải quyết các thủ tục để cấp giấy phép khai thác mỏ vật liệu xây dựng cung cấp cho dự án đường Vành đai 4.
Thanh tra Chính phủ đề nghị các địa phương phối hợp chặt chẽ, thường xuyên với nhau để đảm bảo nguồn cung vật liệu xây dựng và tiến độ thực hiện dự án.

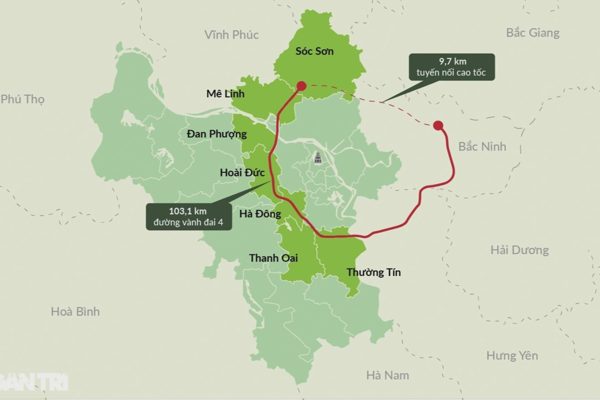

Hướng tuyến Vành đai 4 - Vùng Thủ đô Hà Nội qua của Hà Nội và kết nối với Hưng Yên, Bắc Ninh (Đồ họa: Tuấn Huy).
Dự án đường Vành đai 4 - Vùng Thủ đô Hà Nội có tổng chiều dài khoảng 112,8km. Đoạn thuộc Hà Nội có chiều dài khoảng 58,2km, thuộc tỉnh Hưng Yên dài 19,3km và đoạn qua Bắc Ninh khoảng 35,3km.
Tổng mức đầu tư của dự án được phê duyệt khoảng 85.563 tỷ đồng. Dự án gồm 7 dự án thành phần, dự kiến đưa vào khai thác từ năm 2027.
